追“新”逐“绿 ”数智赋能 现代智慧配电网赋能高质量发展

2025-12-30 18:16 来源:中国甘肃网

  “A相232伏、B相233伏、C相234伏,三相平衡,设备运行完好。”12月24日,公司工作人员正在对敦煌“全域零碳”现代智慧配电网工程竣工项目进行验收。

  2025年,公司抢抓“双碳”机遇,加快数字化转型升级,勠力同心,攻坚克难,全力打造敦煌“全域零碳”现代智慧配电网,智慧配电网项目于2025年3月全面开工建设,目前已完成全部配电网建设任务,进入验收结算阶段,占总工程量的80%。

  “协同模式”优化管理体系强化资源统筹

  1月份,在公司专业管理部门的指导下,成立现代智慧配电网工程领导小组、工作小组,创新构建“市域统筹+跨县支援”施工协同模式。该模式充分发挥公司资源调度优势,统筹六县区力量,实现人才、设备与技术的高效整合,为后续其他县区推进同类工程提供了可复制、可推广的典型经验。

  项目前期持续推进“六个项目部”标准化建设,组建23个班组、配备160名专职人员,286人联合攻坚团队,通过“分片包干、同步推进”策略开展集约化协同作业,实现“规划—建设—验收”全链条闭环管理。通过整合市、县两级资源,建立高效协同机制,重点提升县公司业主和施工项目部人员在现场勘察、到岗履职及现场管控等方面的专业能力,系统增强一线执行和监管效能。同步明确各项目部协同职责,构建数据共享和闭环管理机制,实现对质量、进度、安全等核心目标的精细化管控和动态优化,确保工程优质高效推进。

  按照“物资到货率、开工率、竣工率、投运率、结算率、审价率”6率进行进度管控,巩固六个项目部标准化建设成果,落实管理责任,为工程建设安全、质量、进度“保驾护航”。全面落实管理责任,明确各项目部协同职责,构建数据共享和闭环管理机制,实现对质量、进度、安全等核心目标的精细化管控和动态优化,确保工程优质高效推进。

  “抢单模式”提速智慧配电网建设成果显著

  9月18日,公司以“抢单模式”,完成智慧配电网工程剩余18个单体工程发包。该模式有效解决智慧配电网工程“数量多、分布广、投资小、工期紧”等问题,借市场化竞争激发内部施工活力,工程效率与管理水平显著提升。“抢单模式”立足项目共享理念,向合格施工班组开放项目,由施工班组自主对单体工程进行抢单,形成良性竞争,实现资源优化配置、有效缩短施工周期、节约成本支出与保障工程工艺质量。锁定四大核心目标:提升项目响应与实施效率、以“多劳多得、优绩优酬”激励班组、推动人才设备高效流动、以竞争控成本守安全质量底线。

  为保障模式落地,公司设专项小组负责审批执行,施工班组经审核培训后进入“合格抢单班组库”;项目发布后,工程抢单采用“竞速入围”规则。此外,业主项目部对工程全过程进行管控,开展“四不两直”对施工计划、现场安全措施、施工工艺质量进行抽查,强化现场管理;项目完工后,依据验收结果结算,并结合工期、质量等指标做星级评价,直接影响后续抢单资格。公司还建立激励约束机制,奖励高效优质团队、严惩失信行为,以“黑名单”与安全承诺制筑牢安全防线;开通物资“绿色通道”确保“物料先行”,维持施工连续与班组积极性。针对恶性竞争、能力不足等风险,制定防控措施保障模式健康可持续。

  “抢单模式”作为电力建设管理机制的一项创新,不仅有效缩短了传统管理流程,加快了响应速度,还显著提升了基层班组的活力。公司将优化供电服务,提高工作效率,为配电网工程的高效实施积累宝贵经验。

  “创新模式”智能应用稳步提升精准运维

  9月,公司首个基于光纤通信技术的配电网差动保护及自愈系统正式投入运行,“敦文——昌中”线正式开启“自愈”模式,线路故障处理从原有的“分钟级”压缩到“毫秒级”。要实现配电网故障“秒级自愈”能力,配电网自动化是核心。公司全面推进配网感知终端建设,累计安装智能开关550台、融合终端424台。高效开展配网数字化基础数据治理,动态开展各类终端调试、运维和信息完善,保持开关和终端100%接入、图模100%一致、“现场、系统、台账”100%对应,有力支撑和拓宽各类数字化场景应用,城网采用“时间级差+时间电压型”配合模式,实现故障快速隔离和用户故障不出门、分支故障不进站。同时,公司依托大四区和配电自动化系统开展线上巡视,重点监测在线率、遥测及遥信信息,发现问题及时处理,为调度人员精准研判提供可靠依据。

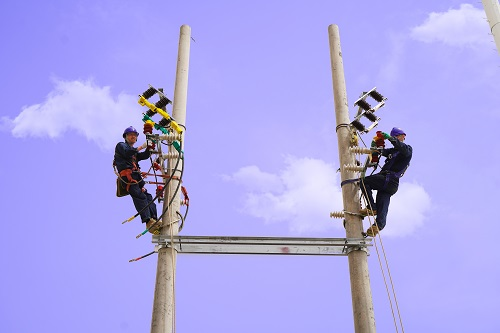

  带电作业全面融入配农网工程。调配本部和3家县公司4辆带电作业车、2台中压发电车跨区域支援敦煌、肃北、阿克塞等重点施工建设任务。在智慧配网中带电作业主要应用于提升供电可靠性、加速自动化改造和保障电网安全,通过减少停电时间、实现远程控制及智能化检修,推动配网数字化转型。同时全面推广“转带+发电+不停电”作业模式,通过35千伏实现全域不停电合环方式调整和带电作业相结合的方式极限压减停电时长,全年不停电作业率达92%,计划检修用户“零感知”覆盖率达87%。2025年停电时户数压减至12.222小时/户,供电可靠率提升至99.8479%。

  建成投运柱上开关与数控线缆预制仓,集成检测、预制功能,减少现场作业环节,完成1067组拉线、引流线等关键部件工厂化预加工,人工与时间成本降低约60%。因地制宜推广新型机械,如钻孔立杆一体机、电力专用平地运杆一体机,实现非特殊工况下立杆架线机械化作业率100%。重构竣工验收、投运与结算审价流程,实现现场验收问题“一次性梳理”、竣工图“一次性成型”、结算审价“一次性定稿”,三级验收周期由6天压缩至3天。

  从乡村阡陌到城市街巷,从寻常人家到旅游景区......

  公司始终聚焦供电可靠性提升这一主线,结合敦煌“全域零碳”现代智慧配电网建设,加快配电自动化改造,通过在配电线路关键节点部署光纤差动保护自愈终端,建设满足安全、实时、高效的光纤通信网络,实现线路故障区间精准研判、自动隔离和故障区间上下游供电的秒级切换,持续提升电力客户用电获得感和幸福感。(王晓玲 杨丹琪 尚丽娜)
